नागपुरात डबल डेकर पुलासाठी एनएचएआयकडून अजूनही मंजुरी नाही
By लोकमत न्यूज नेटवर्क | Published: August 5, 2019 11:26 PM2019-08-05T23:26:37+5:302019-08-05T23:29:05+5:30
एलआयसी चौक ते ऑटोमोटिव्ह चौकादरम्यान ५.३ किलोमीटरच्या फोरलेन डबलडेकर फ्लायओव्हरला अजूनही नॅशनल हायवे अॅथॉरिटी ऑफ इंडिया(एनएचएआय)ची मंजुरी मिळाली नाही. त्यामुळे हे काम अतिशय संथगतीने सुरू आहे.
लोकमत न्यूज नेटवर्क
नागपूर : एलआयसी चौक ते ऑटोमोटिव्ह चौकादरम्यान ५.३ किलोमीटरच्या फोरलेन डबलडेकर फ्लायओव्हरला अजूनही नॅशनल हायवे अॅथॉरिटी ऑफ इंडिया(एनएचएआय)ची मंजुरी मिळाली नाही. त्यामुळे हे काम अतिशय संथगतीने सुरू आहे.

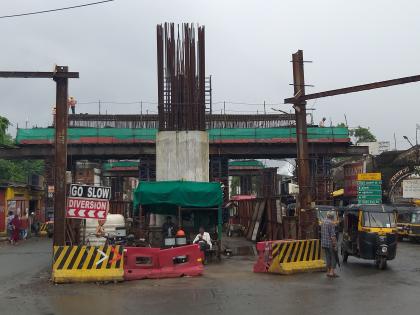

एनएचएआयकडून सांगण्यात आले की, पुलाच्या निर्माणीच्या डिझाईनसंदर्भात त्यांना कुठलीही माहिती देण्यात आली नाही. महामेट्रोच्या वतीने सांगण्यात येत आहे की, प्रोजेक्ट एचएचएआयचा असला तरी, त्याचे निर्माण आम्ही करीत आहो. एनएचएआय नागपूरद्वारे मंजुरीसाठी पाठविण्यात आलेल्या प्रस्तावावर महामेट्रो व एनएचएआय मुख्यालयात चर्चा सुरू आहे. यादरम्यान कामठी रोडवर एलआयसी चौक ते ऑटोमोटिव्ह चौकादरम्यान वाहतुकीला त्रास होत आहे. बऱ्याच काळापासून निर्माणकार्य सुरू आहे. त्यामुळे रस्ता अरुंद झाला आहे. डबलडेकर पुलाचे काम २०१७ ला सुरू झाले होते. २०२० मध्ये पुलाचे काम पूर्ण करायचे आहे. असे असले तरी, प्रकल्पाची निर्धारित कालावधीसंदर्भात कुठलाही खुलासा करण्यात आला नाही.
कनेक्टीव्हीटीची अडचण
एलआयसी चौक ते ऑटोमोटिव्ह चौकादरम्यान कुठेही कनेक्टीव्हीटी दिली गेली नाही. जसे कडबी चौक, इंदोरा चौक येथील वाहन चालक या पुलाचा वापर करू शकणार नाही. कामठीहून रिझर्व्ह बँक चौकाकडे येणारे वाहन चालक या पुलाचा उपयोग करू शकतात. पुलाच्यावर मेट्रो धावणार आहे.
एनएचएआयचे काही काम शिल्लक आहे
डबलडेकर पुलाच्या निर्माणकार्यात विलंब झाला आहे, मात्र अन्य कार्य सुरू आहे. सध्या तरी एनएचएआयकडून स्वीकृती मिळाली नाही, मात्र लवकरच मिळून जाईल. गुरुद्वाराजवळील रेल्वे अंडरब्रीजच्या भागात जनरल अरेंजमेंट ड्रॉईंगला मंजुरी मिळाली आहे.
बृजेश दीक्षित, व्यवस्थापकीय संचालक, महामेट्रो
२०१६-१७ मध्ये कामठी रोडवरील एनएचएआयच्या फ्लायओव्हर प्रोजेक्टला महामेट्रोमध्ये समाविष्ट करण्यात आले होते. महामेट्रोकडून सुरू असलेल्या कामामध्ये एनएचएआयने काही सूचना केल्या होत्या. नुकतीच टेक्निकल अप्रुव्हल कमिटीची बैठक झाली आहे. सध्यातरी लेखी रूपात महामेट्रोला एनएचएआयकडून मंजुरी मिळाली नाही.
नरेश वडेट्टीवार, महाप्रबंधक (टेक्निकल), एनएचएआय
५५ टक्के कामाचा दावा
- महामेट्रोने सीताबर्डी एक्स्चेंजपासून ऑटोमोटिव्ह चौकापर्र्यंत वायाडक्टचे काम ५५ टक्के पूर्ण झाल्याचा दावा केला आहे.
- आतापर्यंत १६४९ मधून १६०६ पाईल, २१९ पाईल कॅप पैकी २०० कॅप, २१९ पियर पैकी १८१ पियर, २१९ पियर कॅप पैकी १६० कॅप बनविण्यात आले आहे.
- एनएचएआयतर्फे ३३ पैकी २९ पियर आर्म व महामेट्रोतर्फे ३३ पैकी २२ पियर आर्म तयार करण्यात आले आहे.
- सेग्मेंट कास्टिंग २३१९ पैकी १२५७, स्पेन इरेक्शन २२१ पैक ४४ पूर्ण झाले आहे.
- ७.२३ कि.मी.च्या रिच-२ मध्ये ७ मेट्रो स्टेशन प्रस्तावित आहे.
- या मार्गावर रिझर्व बँक, खासगी बँक, औद्योगिक प्रतिष्ठान, इंजिनीअरींग कॉलेज व नॅशनल हायवेचा भाग आहे.
- या रस्त्यावर नेहमीच वाहतूक जास्त असते.
